법무법인(유) 화우

반도체 800조·AIDC 550조 시대 ‘3대 메가프로젝트’가 여는 법·제도 변화와 기업 대응

  • 뉴스레터
  • 2026.07.02

산업통상부는 2026. 6. 29. 관계부처 합동으로 「대한민국 대도약 3대 메가프로젝트 국민보고회」를 개최하고 ①반도체(서남권 800조원 등) ②피지컬AI(AI로봇·휴머노이드) ③AI데이터센터(550조원, 18.4GW)에 관한 대규모 투자계획과 전력·용수·입지 등 인프라 확충방안을 발표했습니다.



이번 발표는 그 자체로 기업에 직접적인 권리·의무를 창설하는 법령이 아니라 범부처 산업정책의 방향을 제시한 로드맵입니다. 다만 그 이행수단으로 국방반도체법·AIDC특별법 등 개별 입법, 특별회계·정책펀드, 지역별 전기요금제, 인허가 패스트트랙 등 구속력 있는 제도 변경이 예고되어 있어, 향후 시행령·고시·공모 단계에서 실제 요건이 확정될 예정입니다.



기업은 ① 자사 사업이 어느 트랙(반도체·AIDC·로봇·전력·입지)에 해당하는지 매핑하고, ② 해당 사항이 ‘확정된 법적 의무’인지 ‘정책 목표·검토사항’인지 구분하며, ③참여(투자·입지·펀드·실증)에 따른 보조금·통상·데이터·인허가 리스크를 사전 점검할 필요가 있습니다.




1. 배경

2.한국 기업 관점의 5대 쟁점

3. 산업별 영향

4. 시사점




1. 배경



정부는 잠재성장률 하락과 미국 Stargate(5,000억 달러)·중국의 공격적 투자로 대표되는 글로벌 AI·반도체 경쟁을 배경으로, ‘회복에서 대도약’을 위한 신성장동력으로 ①반도체 ②피지컬AI ③AI데이터센터 3대 분야를 집중 육성한다고 발표했습니다.

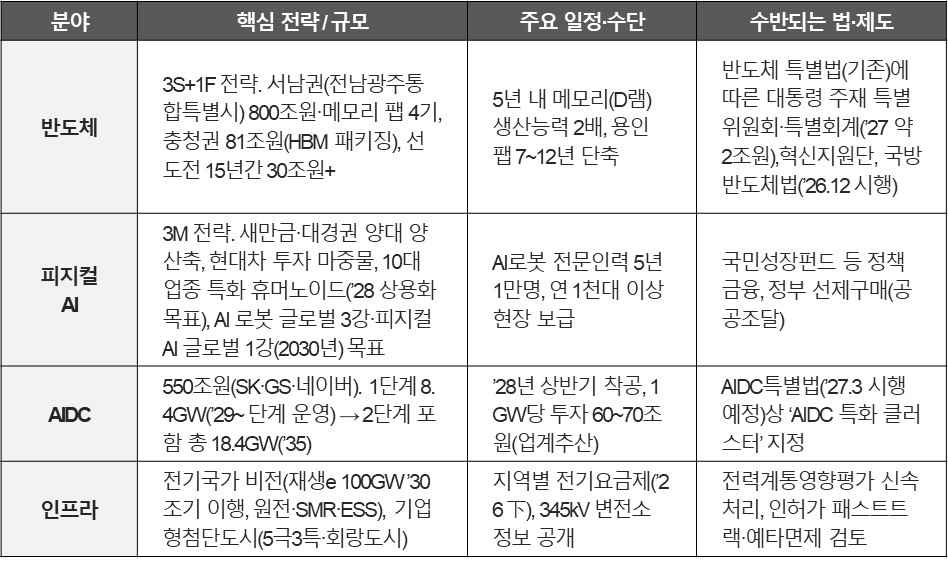

핵심 투자·일정·법제 수단을 분야별로 정리하면 다음과 같습니다.







2.한국 기업 관점의 5대 쟁점



쟁점 1. 본 발표의 법적 성격 - ‘정책 로드맵’과 ‘확정 의무’의 구분



‘추진·검토·예정·목표’로 기술된 사항은 정책 방향에 해당할 소지가 크며, 실제 구속력은 ⓐ개별 법률(특별법) ⓑ시행령·고시 ⓒ특별회계·펀드의 공모요건 ⓓ전기요금 약관 등 후속 규범을 통해 비로소 발생합니다.



따라서 기업은 각 항목을 ‘이미 적용되는 의무’, ‘시행 예정 의무’, ‘정책 목표·지원사업’으로 분류해 대응 우선순위를 정할 필요가 있습니다.

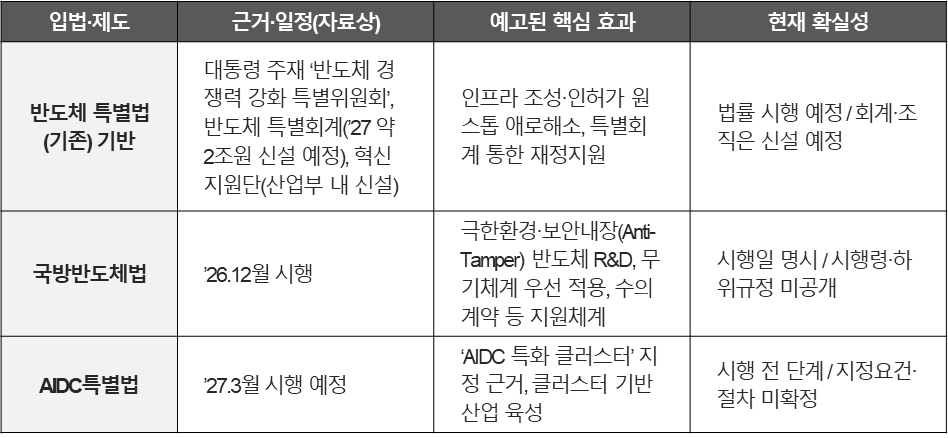

쟁점 2. 개별 입법 트랙과 시행 일정 — 요건과 효과

발표에는 세 갈래의 입법·제도 트랙이 명시되어 있습니다. 일정과 효과를 정리하면 다음과 같습니다.





쟁점 3. 조건부 자금·세제·공공조달 지원과 통상·보조금 리스크



지원수단은 대체로 ‘국산화’와 연계되어 설계되어 있습니다. 발표상 국민성장펀드는 ‘국내 AIDC 구축 사업자 지원 시 국산 장비 활용도 등 고려 의무화 검토’가, 국방반도체는 ‘무기체계 우선 적용·수의계약’이 언급됩니다. 이러한 조건부 지원은 기업에 직접적 기회이나, 동시에 ①국가계약법·보조금 관리에 관한 법률상 사후 정산·환수·목적외 사용 제한 의무, ②WTO 보조금협정·상대국 상계관세 조사 및 외국인투자·수출통제 등 통상 리스크를 수반할 소지가 있습니다. 특히 ‘국산 장비 활용도’와 같은 현지화 요건은 통상마찰의 단골 쟁점이므로, 지원을 수령하는 기업은 조건의 법적 성격과 위반 시 효과를 사전에 확인할 필요가 있습니다.



쟁점 4. 입지·인허가 패스트트랙과 규제 완화의 법적 쟁점



기업형첨단도시 방안은 ‘先개발·後분양’에서 ‘기업 수요 전제 선공급’으로의 전환, 앵커기업의 사업 시행·개발 직접 참여, 도시계획·토지이용 규제의 대폭 완화, 공공지원 임대전용산단(초저리·장기임대) 지정 검토, 그리고 예타면제(또는 신속예타)·사전컨설팅을 통한 인허가 패스트트랙을 담고 있습니다. 통상 10년 이상 걸리던 조성기간을 절반 이상 단축하는 것이 목표입니다. 실무상으로는 ①토지 수용·보상 절차, ②환경(기후부)·농지전용(농림부)·문화재 지표조사(유산청) 등 영향평가의 병행 처리 적법성, ③공공지원 임대 조건의 해석이 핵심이며, 절차 단축이 사후 주민·환경 분쟁 리스크로 전이되지 않도록 절차적 정당성 확보가 중요합니다.



쟁점 5. 데이터·전력 규제



데이터 측면에서는 월드모델 기반 대규모 합성데이터, 디지털트윈, 정부·민간 데이터를 집적하는 ‘범정부 데이터 라이브러리’ 구축과 중소기업 현장·제조데이터 수집이 추진됩니다. 정부사업에 데이터를 제공·기여하는 기업은 데이터의 출처·권리관계, 영업비밀·개인정보 포함 여부, 이용허락(라이선스)의 범위와 2차적 활용 가능성을 사전에 정리할 필요가 있습니다. 전력 측면에서는 비수도권 AIDC에 대한 전력계통영향평가 신속처리, 지역별 전기요금제(’26 下) 및 초거대 AIDC 전용요금제, RE100 지원을 위한 재생e–기업 간 전력거래 플랫폼 도입이 예고되어, 전기사업·분산에너지·재생에너지 거래 관련 비용·규율에 직접 영향을 미칠 수 있습니다.

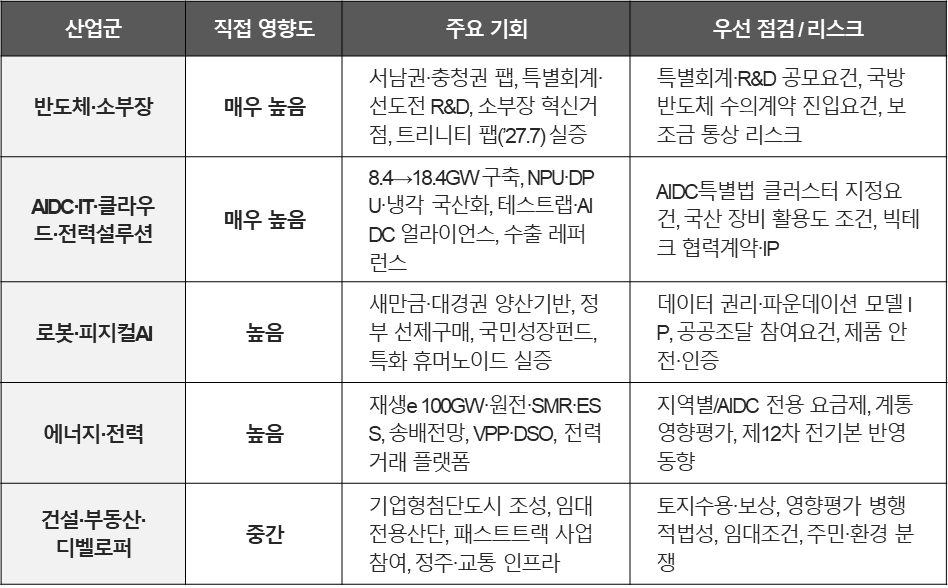

3. 산업별 영향



주요 산업군별 영향과 우선 점검사항을 정리하면 다음과 같습니다.







4. 시사점



후속 규범 확정 이전 단계에서의 선제적 검토가 요구됩니다. 이번 3대 메가프로젝트 발표가 갖는 가장 큰 실무적 의의는, 반도체·AIDC·피지컬AI 각 분야에서 정책 의지와 재정 수단이 동시에 가시화되었다는 점입니다. 그러나 AIDC특별법('27.3 시행 예정), 국방반도체법('26.12 시행),) 등 핵심 제도는 여전히 시행령·공모요건 확정 전 단계에 있습니다. 후속 규범이 확정된 뒤 진입을 시도하면 참여 구조와 조건 설계에서 주도권을 잃을 수 있는 만큼, 입법·고시 과정에 대한 지속적인 모니터링과 선제적 의견 개진이 필요합니다.



'지원 수혜자'와 '규제 수범자'라는 이중적 지위를 동시에 관리해야 합니다. 이번 발표에서 제시된 정책금융·공공조달·인허가 패스트트랙은 분명한 사업 기회이지만, 이를 활용하는 순간 기업은 보조금 관리·국가계약·WTO 보조금협정 등 복합적인 의무의 수범자가 됩니다. 특히 '국산 장비 활용도'와 같은 현지화 조건은 통상마찰의 단골 쟁점이며, 인허가 패스트트랙에 따른 절차 단축은 사후 주민·환경 분쟁 리스크로 전이될 우려가 있습니다. 기업은 지원 프로그램별로 수혜 조건의 법적 성격·위반 시 효과·통상 리스크를 사전에 정밀 검토하고, 참여 구조(컨소시엄·단독·펀드 출자 등)를 리스크 최소화 관점에서 설계하여야 합니다.



데이터·전력이라는 '보이지 않는 인프라'에 대한 법적 정비 또한 경쟁력의 핵심 변수가 될 것입니다. 범정부 데이터 라이브러리 구축과 현장 데이터 수집, 재생에너지·AIDC 전용요금제 도입은 표면적으로는 인프라 지원 정책이지만, 데이터 제공 기업의 권리관계·영업비밀·개인정보 처리 기반이 정비되지 않으면 오히려 기업에 불리한 조건이 고착화될 수 있습니다. 지역별 전기요금제와 초거대 AIDC 전용요금제는 전력 비용 구조를 근본적으로 바꿀 수 있는 변수로, 제12차 전기본 반영 동향과 연계하여 중장기 투자비용 모델을 재산정해야 합니다. 결국 금번 메가프로젝트에서 지속 가능한 수혜를 확보하는 기업은 단순히 '빠르게 참여한 기업'이 아니라, 데이터·전력·IP 권리관계까지 촘촘하게 정비한 기업이 될 것입니다.





화우는 반도체·AI데이터센터·로봇 등 첨단산업 기업의 대규모 투자, 인허가 및 정부지원사업 참여, 데이터·IP 권리관계 정리, 규제대응에 이르는 전 과정을 지원할 수 있으며, 정책 로드맵이 개별 법령·고시로 구체화되는 단계마다 기업이 ‘확정 의무’와 ‘정책 목표’를 정확히 구분해 의사결정할 수 있도록 자문합니다.
